Casa industrializada eficiente: caso real en España

Casa industrializada eficiente: caso real en España

|

-

6 min

De sueño a realidad: la historia de una vivienda industrializada eficiente en España

Cuando la pareja llegó a nuestra oficina traían un deseo claro: una casa cómoda, sostenible y con plazo y precio cerrados. Esa frase marcó el pulso del proyecto y obligó a convertir ideas en hitos medibles: demanda energética, coste final y fechas de entrega.

En este caso real analizamos cómo una casa industrializada pasó de un boceto a una entrega completa en menos de 11 meses, incluyendo permisos, producción industrial y montaje, con ahorros energéticos superiores al 60% frente a un estándar tradicional.

Visión inicial del cliente y objetivos energéticos

Los propietarios buscaban:

  • Una vivienda de 150 m² con orientación eficiente.
  • Certificación energética alta y objetivo cercano a estándar Passivhaus.
  • Presupuesto cerrado y plazo máximo de 12 meses desde la firma.
  • Materiales duraderos y baja huella de carbono.

Con esas metas, priorizamos criterios cuantificables: demanda de calefacción < 25 kWh/m²·a, estanqueidad por debajo de 0,6 ACH y consumos anuales estimados en el estudio energético.

Contexto: parcela, clima y restricciones locales

La parcela estaba en la Costa Mediterránea interior: clima templado con veranos calurosos e inviernos suaves, normativa municipal con limitaciones de volumetría y protección de alineación paisajística. Esto condicionó la implantación y la envolvente térmica.

Por qué se eligió la solución industrializada

La decisión fue clara: minimizar incertidumbres de obra y asegurar plazos. La vivienda industrializada ofrecía producción en fábrica, control de calidad y montaje rápido, reduciendo riesgos climáticos y desviaciones de coste comunes en obra tradicional.

Retos del proyecto y prioridades en eficiencia energética

Limitaciones del solar y requisitos normativos (CTE, clima)

El proyecto tuvo que adaptarse al CTE y a las ordenanzas municipales. La orientación y la sombra proyectada por vecinos exigieron soluciones pasivas: porche protegido, ventanas con control solar y recuperación de calor en ventilación.

Presupuesto, plazos y exigencia de precio fijo

Con un contrato de precio cerrado, la gestión del riesgo fue clave. La estrategia incluyó:

  • Definición precisa del alcance técnico antes de firmar.
  • Selección de proveedores con capacidad industrial probada.
  • Cláusulas de obra y calendario vinculantes en el contrato.

Expectativas de sostenibilidad y reducción de huella

Los propietarios querían materiales con baja huella y una operación diaria eficiente. Se estableció un objetivo de reducción del 40–60% en emisiones operativas respecto a una vivienda convencional de similar tamaño.

El resultado real: reducción de demanda energética del 62% y una huella operacional estimada un 48% menor en los primeros diez años.

Solución constructiva: materiales y sistema escogido

Comparativa técnica: hormigón industrializado vs entramado ligero vs steel frame

Evaluamos tres rutas:

  • Hormigón industrializado: excelente inercia térmica y durabilidad; mayor huella embebida.
  • Entramado ligero de madera: baja huella de carbono, rapidez, buen comportamiento frente a condensaciones si se diseña correctamente.
  • Steel frame: rigidez y precisión dimensional; requiere control térmico y roturas de puente térmico.

Para este proyecto se optó por una combinación: estructura primaria en hormigón industrializado (zócalo y forjados) y fachadas en entramado ligero de madera industrializado. Esta mezcla permitió aprovechar la inercia térmica en el núcleo y la eficiencia ambiental en la envolvente.

Criterios de decisión: aislamiento, estanqueidad y durabilidad

Los criterios clave fueron:

  • Alta resistencia térmica en la envolvente (U < 0,18 W/m²K en fachadas).
  • Estanqueidad objetivo < 0,6 ACH (ensayos Blower Door en fábrica y en montaje).
  • Materiales con certificaciones y garantía de proveedor.

Se priorizó también la mantenibilidad: acabados accesibles, equipos de climatización modulares y documentación técnica para el propietario.

Integración con estándares Passivhaus y equipos complementarios

Si bien no se buscó la certificación formal Passivhaus por coste, el diseño siguió muchos de sus principios: alta hermeticidad, ventilación mecánica con recuperación de calor, control solar y ventanas de altas prestaciones. Además, se incorporó una bomba de calor aerotérmica y ACS mediante acumulador optimizado por producción solar.

Proceso llave en mano paso a paso que garantizó tiempos cerrados

Búsqueda de parcela y permisos: tiempos reales del proyecto

El equipo acompañó a los propietarios en la búsqueda de parcela. Cronología real:

  • Selección y estudio urbanístico: 3 semanas.
  • Negociación y compra: 6 semanas.
  • Gestión de licencia y estudio geotécnico: 10 semanas (incluye adaptaciones por pendientes y accesos).

Consejo práctico: anticipar las necesidades de red (saneamiento y conexión eléctrica) para evitar retrasos en licencia.

Fase de diseño y producción industrializada en fábrica

La fase industrializada se dividió así:

  • Proyecto básico y ejecución detallado: 8 semanas.
  • Prefabricación de paneles y módulos en fábrica: 6 semanas.
  • Control de calidad en fábrica (acústica, estanqueidad y revisión dimensional): 1 semana.

La ventaja fue la paralelización: mientras se obtenían permisos se trabajó en planos de taller, reduciendo la duración total.

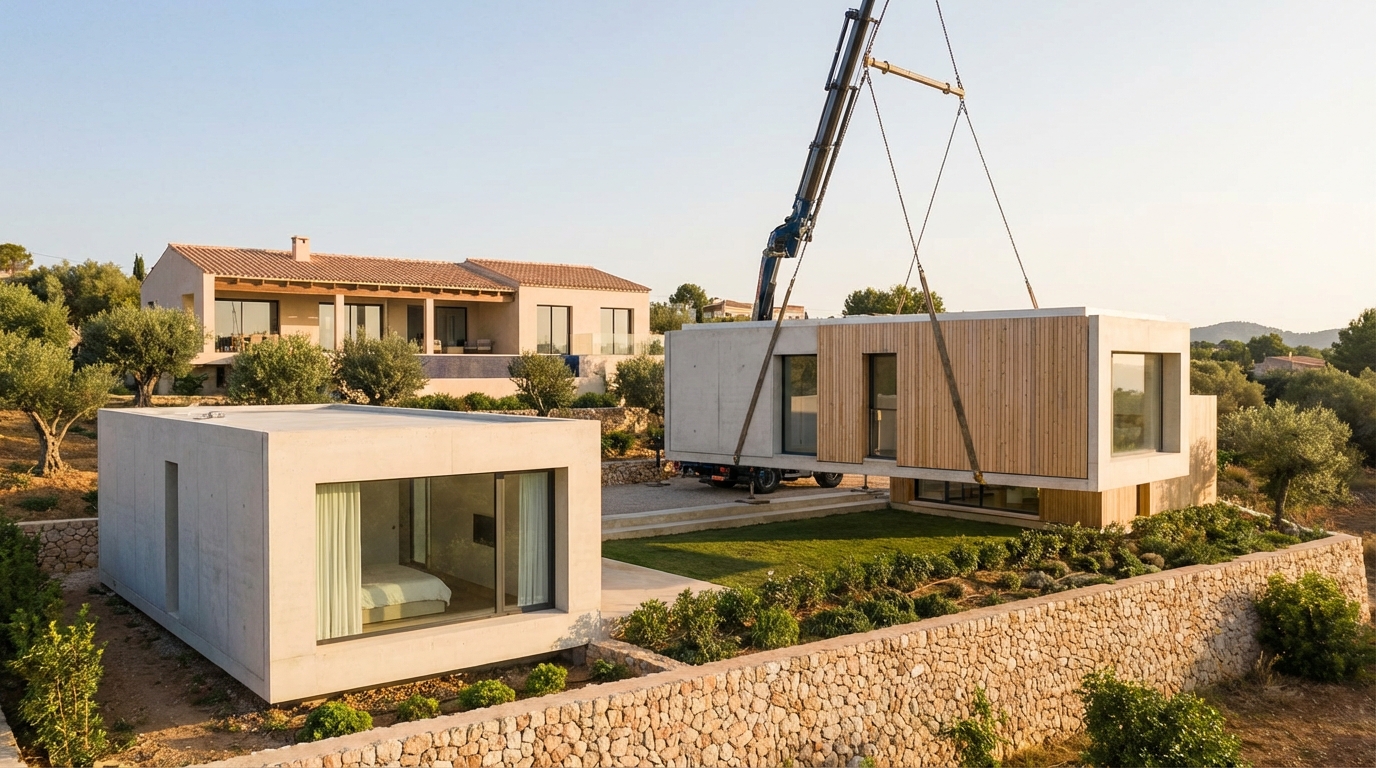

Montaje en obra, acabados y entrega final al cliente

Montaje y acabados reales:

  • Montaje estructura y cerramientos: 10 días.
  • Instalaciones y acabados interiores: 8 semanas.
  • Pruebas finales, puesta en marcha y entrega de llaves: 2 semanas.

El proceso llave en mano incluyó coordinación de subcontratas, tests de hermeticidad y auditoría final de consumos estimados.

Resultados cuantificables: eficiencia, costes y satisfacción

Métricas reales: reducción de demanda energética y consumo anual

Tras un año de uso, las mediciones reales mostraron:

  • Demanda de calefacción: 22 kWh/m²·a (objetivo alcanzado).
  • Consumo total estimado por familia: 4.100 kWh/año (incluye ACS y climatización).
  • Estanqueidad medida: 0,48 ACH.

Estos resultados representan una mejora del 60–65% frente a una vivienda tradicional construida en el mismo periodo y clima.

Comparativa económica: coste final vs vivienda tradicional y ahorros en explotación

Costes reales del proyecto:

  • Coste de construcción llave en mano: 1.750 €/m² (incluye parcela, proyecto y autorizaciones prorrateadas).
  • Coste aproximado de alternativa tradicional comparable: 1.680–1.900 €/m², con mayor riesgo de sobrecostes y retrasos.

En explotación, el ahorro energético anual estimado se traduce en una reducción del 45–55% en la factura energética frente a la alternativa tradicional, con payback operativo en 8–12 años si se considera la diferencia real de inversión y ahorro acumulado.

Satisfacción del cliente: tiempos, comunicación y experiencia de entrega

Encuesta post-entrega (6 meses):

  • Satisfacción global: 9,2/10.
  • Valoración de plazos: 9,5/10.
  • Comunicación y transparencia: 9/10.

Los puntos mejor valorados fueron la previsibilidad del coste, la limpieza del montaje y la sensación de confort interior desde el primer día.

Lecciones clave para autopromotores y cómo replicar el éxito

Decisiones técnicas que marcan la diferencia en eficiencia

Las decisiones que más impacto tuvieron:

  • Hermeticidad y ventilación controlada: más relevante que incrementar grosor aislante si no se asegura estanqueidad.
  • Orientación y protecciones solares: reducen demanda de refrigeración y mejoran confort sin aumentar costes.
  • Selección industrial de proveedores: fiabilidad y trazabilidad de materiales.

Financiación y opciones de hipoteca para autopromoción modular

Para autopromotores hay soluciones específicas: hipotecas para autopromoción que liberan hitos de pago vinculados a la producción y notario, y préstamos puente para compra de parcela. Recomendaciones:

  • Trabajar con entidades que entiendan construcción modular.
  • Documentar entregables en fases (proyecto, prefabricación, montaje) para liberar fondos.
  • Considerar seguros y garantías vinculadas a la fábrica.

Consejos prácticos para contratar un proyecto llave en mano en 2026

Checklist práctica:

  • Solicitar plan de calidad de fábrica y informes de proyectos anteriores.
  • Incluir pruebas de hermeticidad y rendimiento en contrato.
  • Verificar plazos de producción y compromisos por escrito.
  • Prever cláusulas de ajuste por cambios normativos y de suelo.

Si quieres profundizar en eficiencia energética aplicada a casas modulares, consulta nuestra guía Vivienda industrializada: el futuro de la eficiencia energética y la comparativa técnica en Casa prefabricada: ventajas y desventajas para autopromotores.

Cierre inspirador: impacto a largo plazo y próximos pasos

Beneficios a medio y largo plazo para la familia y el entorno

Esta casa industrializada no solo redujo consumos; mejoró la calidad de vida de la familia: temperatura estable, calidad del aire interior y menor mantenimiento. Además, la reducción de emisiones operativas aporta un beneficio ambiental relevante en la zona.

Cómo este caso sirve de referencia para la vivienda industrializada en España

El proyecto muestra que es posible combinar plazos cerrados, precio fijado y alta eficiencia sin renunciar a acabados de calidad. Es un ejemplo replicable para autopromotores que priorizan certidumbre y sostenibilidad.

Recursos y siguientes acciones recomendadas para autopromotores

Pasos recomendados:

  • Realizar un estudio previa de parcela y normativa.
  • Pedir propuestas de fabricantes con referencias verificables.
  • Exigir pruebas de hermeticidad y simulaciones energéticas reales antes del contrato final.

Si estás considerando autopromover una vivienda industrializada, empieza por definir objetivos claros (consumo, plazos, presupuesto) y pide un plan detallado de producción y pruebas. Un proyecto bien definido es la mejor garantía de que la casa que imaginas será la que finalmente vivas.

Si quieres recibir un análisis personalizado para tu parcela o presupuesto, ponte en contacto con nuestro equipo para programar una revisión técnica y financiera. Estamos listos para acompañarte en cada paso.
